Publisert 08.03.2022 , sist oppdatert 04.03.2026

Prosess for konsesjonsbehandling av vindkraft på land

På denne siden beskriver vi prosessen for konsesjonsbehandling av vindkraftverk på land. Prosessen er delt inn i ulike trinn, hvor hovedtrekkene for prosessen er trukket frem på denne siden. Du kan også lese mer om NVEs prioritering av saker.

Prosess for konsesjons- og planbehandling av vindkraft på land

Tillatelser for etablering av vindkraftverk må avklares etter to lovverk, energiloven og plan- og bygningsloven. Prosessen frem mot en tillatelse er delt inn i fire trinn, som beskriver både NVEs konsesjonsbehandling etter energiloven og kommunens behandling etter plan- og bygningsloven. NVE kan ikke fatte konsesjonsvedtak før kommunen har avklart arealet. NVE og kommunen kan behandle sakene parallelt med samkjørte offentlige prosesser og felles konsekvensutredninger.

Konsesjonsplikten etter energiloven er i utgangspunktet knyttet til behov for høyspentkomponenter (over 1000 V vekselstrøm/1500 V likestrøm)For vindkraftanlegg er det en særbestemmelse som gir fritak for konsesjon dersom anlegg inntil 1 MW har fem eller færre vindturbiner. Disse anleggene behandles kun av kommunen. Se nettsiden om lover og regler for flere detaljer.

For prosjekter med installert effekt mellom 1 og 10 MW skal kommunen ta stilling til behovet for en områdereguleringsplan etter plan- og bygningsloven, men det kreves ingen melding for behandlingen etter energiloven. Disse sakene starter med kommunal behandling i trinn 1 (se nedenfor), mens behandlingen etter energiloven starter med trinn 3.

Saksgang for vindkraftverk over 10 MW

Det følgende forutsetter at kommunen åpner for samordnet behandling av plansaken og konsesjonssaken.

Trinn 1 - Planinitiativ

Den formelle behandlingen starter med kommunal behandling av et planinitiativ fra tiltakshaveren. NVE kan involveres etter kommunens ønske, men gjør ingen formell saksbehandling.

Trinn 2 - Melding (og planprogram)

Tiltakshaver skal sende melding med forslag til utredningsprogram til NVE, og forslag til planprogram for kommunens områderegulering til kommunen. Disse kan etter avtale med kommunen slås sammen i ett dokument, og omtales som «melding med forslag til plan- og utredningsprogram». Utvikling av kravene til konsekvensutredningen er det viktigste i dette dokumentet, sammen med informasjon til berørte parter. Etter en høring vil kommunen vedta eller avvise planprogrammet mens NVE fastsetter et utredningsprogram.

Trinn 3 - Søknad (og arealplan)

Etter prosjektutvikling og gjennomføring av konsekvensutredning sender tiltakshaver konsesjonssøknad til NVE og forslag til områdereguleringsplan til kommunen. Kommunen gjennomfører ordinær planbehandling med vekt på overordnet arealavklaring. NVE gjør en selvstendig saksvurdering etter energiloven. Kommunal- og distriktsdepartementet (KDD) og Energidepartementet (ED) er innsigelses- og klageinstanser for henholdsvis plan- og konsesjonssaken

Trinn 4 - Detaljplan

Før tiltakshaver kan starte bygging må NVE godkjenne en detaljplan. Denne gir blant annet bindende føringer for plassering av vindturbiner, internveier og hjelpeanlegg.

Flytskjema for plan- og konsesjonsbehandling

Flytskjema for plan- konsesjonsbehandling

Se også

NVE forventer flere saker om anleggskonsesjon for vindkraftanlegg enn vi greier å behandle fortløpende. Vi er lovpålagt å behandle alle søknader som sendes inn. For å prioritere ressursene best mulig og gi aktørene forutsigbare rammer innførte NVE i oktober 2023 kriterier for prioritering av vindkraftsaker.

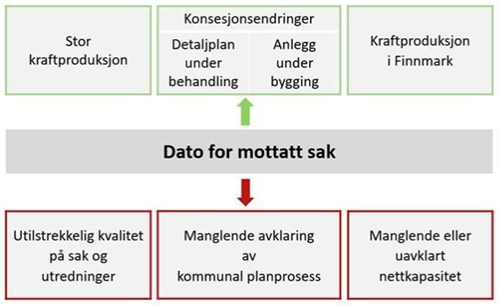

Hovedprinsippet er at NVE tar vindkraftsaker til behandling i den rekkefølgen de kom inn, men saker vil bli prioritert opp eller ned etter kriteriene som presenteres nedenfor. Figuren under viser NVEs gjeldende prioriteringskriterier for konsesjonssaker om vindkraftanlegg.

Kriterier for å prioritere opp:

Å bli prioritert opp innebærer at NVE tar en sak raskere til behandling enn datoen saken ble sendt inn til NVE skulle tilsi.

  • Stor kraftproduksjon innebærer at vi prioriterer behandling av anlegg som kan bidra med betydelig kraftproduksjon i kraftsystemet. «Stor» vurderes relativt ut fra de sakene vi har fått inn.
  • Konsesjonsendringer der detaljplan er under behandling eller anlegget er under bygging innebærer at NVE prioriterer å behandle søknader om konsesjonspliktige endringer for allerede konsesjonsgitte saker der detaljplanen er under behandling eller der bygging er igangsatt.

I tillegg følger det av vindkraftmeldingen at konsesjonssøknader som inneholder dokumentasjon på medvirkning fra reindriften i utredningene og en avtale om avbøtende og kompenserende tiltak, vil bli prioritert i konsesjonsbehandlingen fremfor søknader som ikke har god dokumentasjon på disse forholdene.

Kriterier for å prioritere ned:

Å prioritere ned innebærer at vi ikke behandler saken inntil vi har mottatt saksdokumenter som oppfyller NVEs krav til kvalitet og forarbeider.

  • Utilstrekkelig kvalitet på sak og utredninger betyr at meldinger og søknader som ikke har tilstrekkelig kvalitet og/eller tiltakshaver ikke
    har gjort tilstrekkelig forarbeid, ikke plasseres i køen.

  • Manglende avklaring av kommunal planprosess betyr at NVE ikke vil behandle vindkraftsaker hvor det ikke er avklart når og hvordan kommunen vil planavklare anlegget etter plan- og bygningsloven.

Generelt:

Prioriteringskriteriene angir hvordan NVE vil prioritere å ta vindkraftsaker til behandling. Underveis i konsesjonssprossen er det mange forhold kan påvirke fremdriften. Prioriteringskriteriene er ikke til hinder for at NVE sluttbehandler de antatt beste prosjektene først, eller at NVE behandler prosjekter med geografisk nærhet til hverandre samtidig.
